阪神本線の高架化の夜間工事④

☆高架化の夜間工事の2週目の3日目(2/4(水)24時から翌6時)

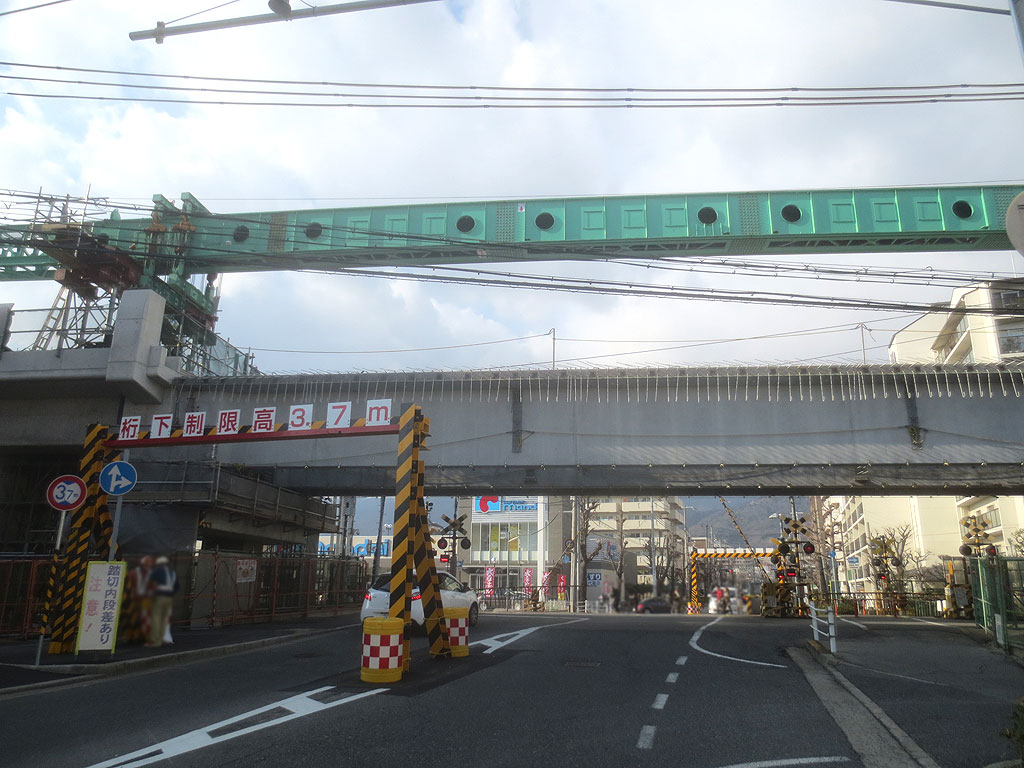

2月5日の横屋東踏切の様子。この写真は、2月5日(木)のお昼前の、東灘区の横屋東踏切の様子です。

昨日の夜中も、24時から翌6時まで、高架化の工事が行われていて、工事をなさっている皆様、本当にご苦労様です。

こうして、高架の様子を見ましても、変わった様子はないのですが、それでも、これだけ大きな工事ですので、少しずつ、少しずつ、工事が進んでいるのだと思います。

東灘区の横屋東踏切です。当然、工事をなさっておられる方は、夜勤をなさっておられる訳ですので、日中は睡眠を取っておられるので、工事関係の方はいらっしゃいません。

左側に、お2人だけ、工事のヘルメットを被った方がいらっしゃいますね。

工事の進捗状況の点検、チェックをなさっておられるのでしょうか。

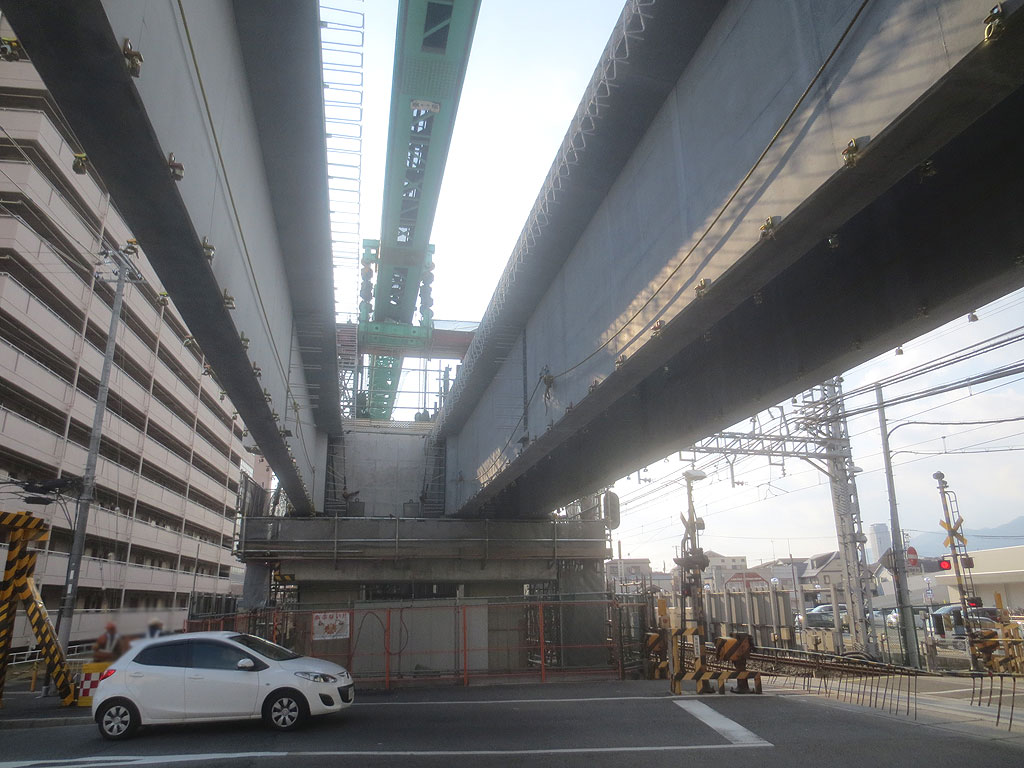

高架を下から見上げた写真。これは、高架を下から見上げて撮った写真です。

前日の状況を変わっていて、左側の桁が、前日はもう少し北側(写真では右側)にあったのですが、桁が左に移動されています。

しっかりと見ないと、見逃してしまう様な工事の進捗ですが、確かに、東灘区の横屋東踏切の、阪神電車の高架化の工事は、着実に進んでいる様です。
横屋東踏切の東側の状況。この写真は、横屋東踏切の東側、阪神電車の青木駅方面の桁の状況、東方面に向けて撮った写真です。

一番右側にある桁が、前日は、もう少し左側(北側)にあったのですが、右側(南側)に移動されています。

☆2/7(土)の昼頃、阪神電車の青木駅のホームから撮った、高架の写真。

阪神青木駅から高架の状況。これは、横屋東踏切の高架化の工事の状況とは関係ないのですが、2/7(土)に三宮の方に研修に行く際に、阪神青木駅から阪神電車に乗りましたので、ホームから見た高架の状況を、写真に撮ってみました。

まだ全貌は見えませんが、着々と、阪神電車の高架化の工事が進んでいます。
阪神青木駅からの風景。この一番上の所を、阪神電車が走るのでしょうか…。

線路を設置して、信号や電柱も立てる事になりますので、かなり高い高架になりますね。

マンションで言うと、3階から4階部分になるのでしょうか。

☆高架化の夜間工事の2週目の4日目(2/7(土)24時から翌6時)

2/8(日)の東灘区の横屋東踏切の状況。夜間工事のスケジュールを見ますと、2/5(木)と2/6(金)の2日間は、夜間工事は行われていなかった様で、この写真は、本日、2/8(日)の午後3時位に撮った、阪神電車の東灘区の横屋東踏切の状況です。

昨晩、2/7(土)の24時から翌6時まで、夜間工事が行われていた模様なので、その状況を見に来ました。

さすがに日曜日は、車の通行が少ないですが、パッと見る分には、変化はない様に見えますが…。

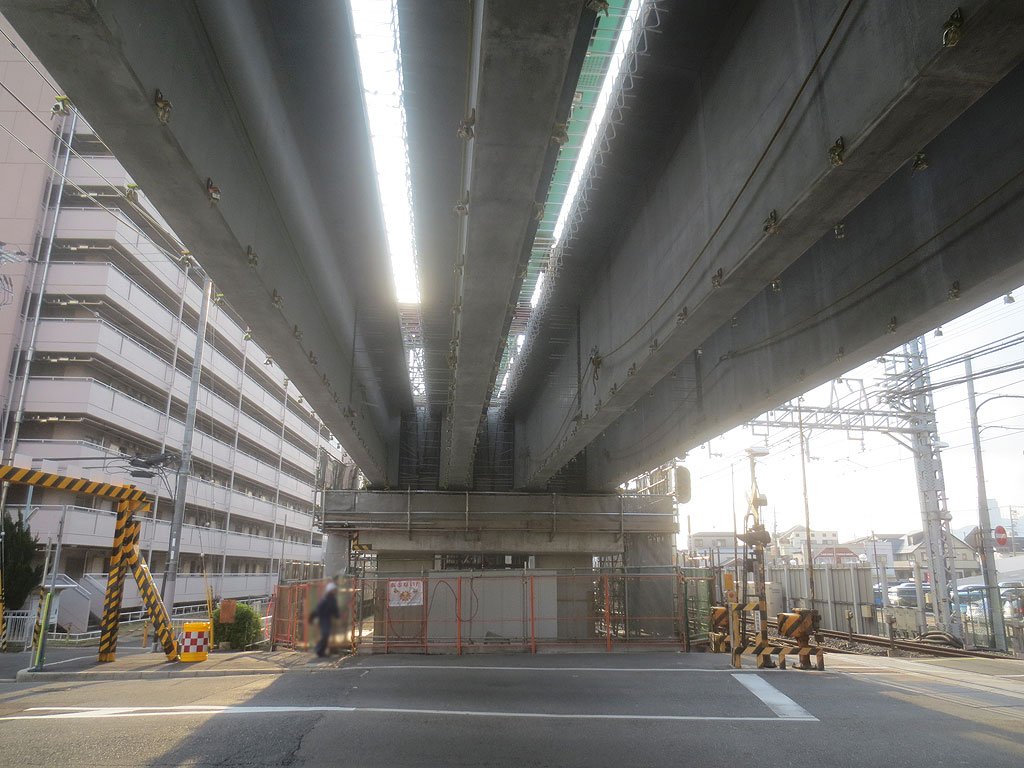

下から見た桁の状況。この写真は、桁を下から見上げた写真ですが、明らかに進捗していました…、桁が3本から4本に増えていました。

昨日の夜中に、桁を1本、新た設置した様です。

これで、桁の設置は完了したのではないでしょうか。

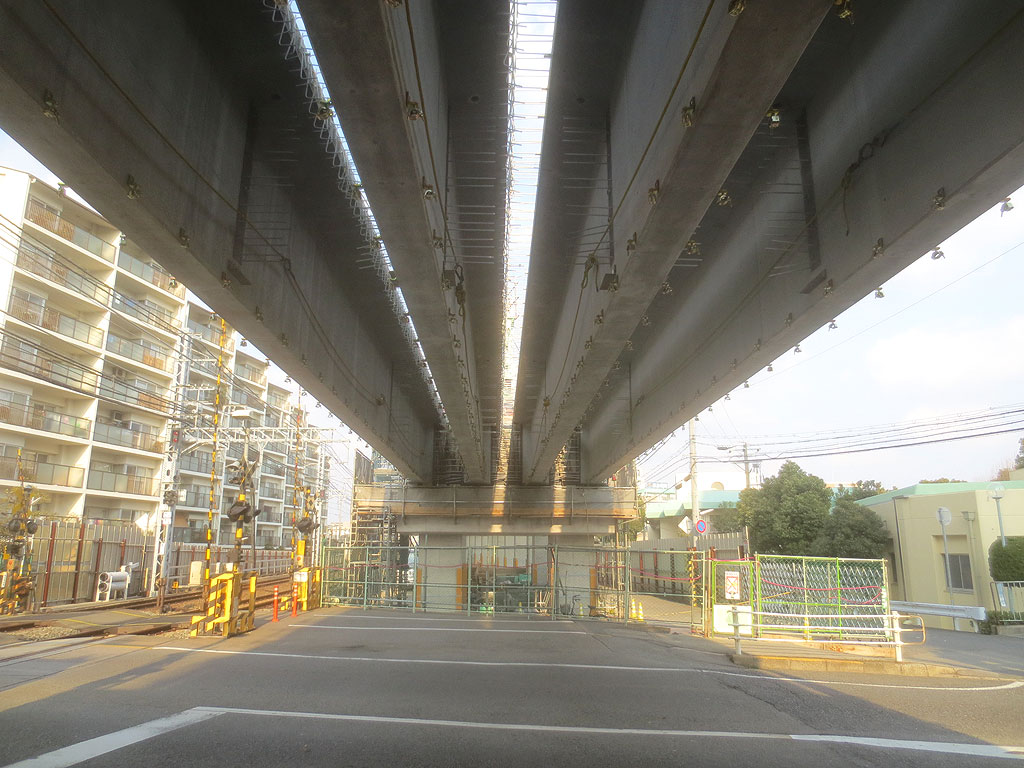

東方面を見た写真です。この写真は、1枚前の写真と逆方向に撮った写真、阪神青木駅方面を向いて、横屋東踏切の西側から東側を向いて撮った写真です。

西日が当たって、こちらの写真の方が見やすいですね。

桁がきれいに4本、設置されていますので、来週は、また、次の段階の工事になる様です。

参考までに、また、明日からの工事のスケジュールも、近隣住民には配布されていますので、掲載させて頂こうと思います。

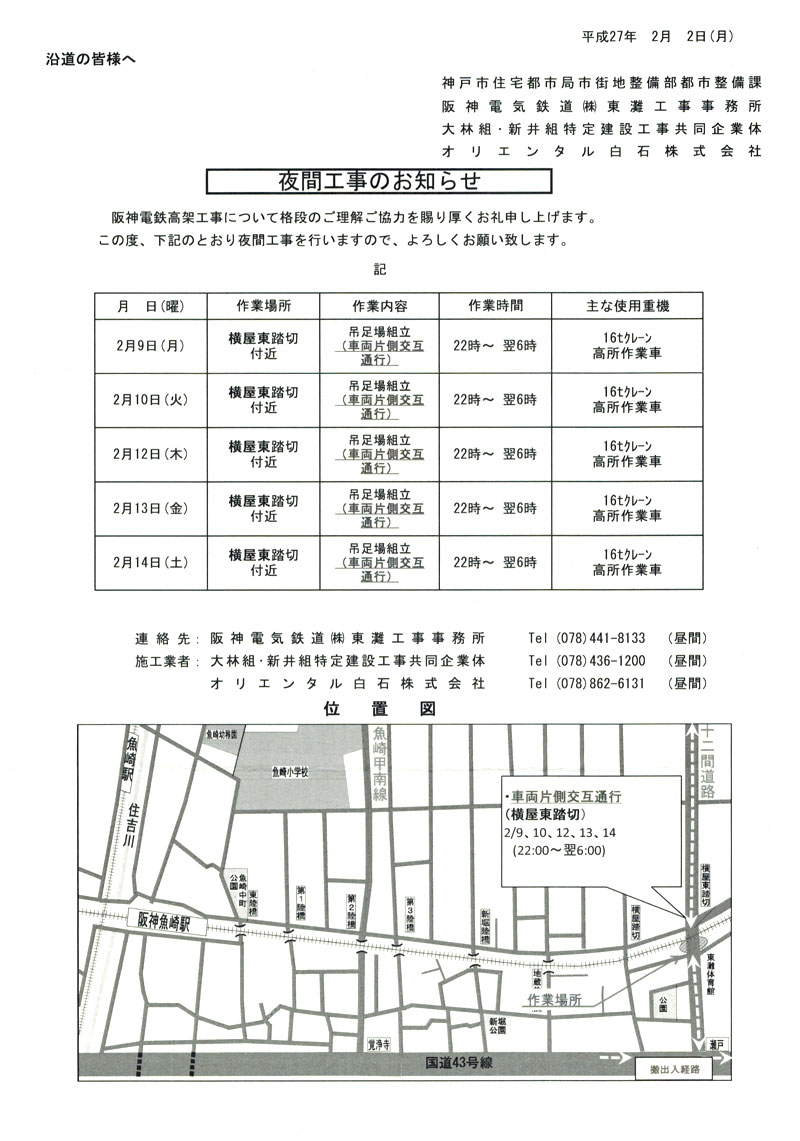

夜間工事のお知らせ。来週は、桁の設置が完了したので、その次の工事をする為の足場の設置をする様です。

また、来週の、東灘区、横屋東踏切の、阪神電車の高架化工事の状況も、追いかけて行こうと思います。
